「保供有我」中联公司开足马力做好神安管道(山西-河北段)全面投产准备工作 时间:2022-03-25 13:18:49 来源:上海石油天然气交易中心 · 保供有我项目组 作者:中联煤层气有限责任公司

中联煤层气有限责任公司

3月20日,位于神安管道(山西-河北段)石家庄市鹿泉区的12#阀室动火连头施工作业圆满完成,标志着神安管道(山西-河北段)闫庄-鹿泉段与鹿泉-安平段实现管线联通。

本次动火连头施工作业为神安管道(山西-河北段)全段投产前关键准备工作,经过工艺流程确认、氮气置换、动火连头、无损检测、防腐补口补伤、回填恢复地貌等工序流程。

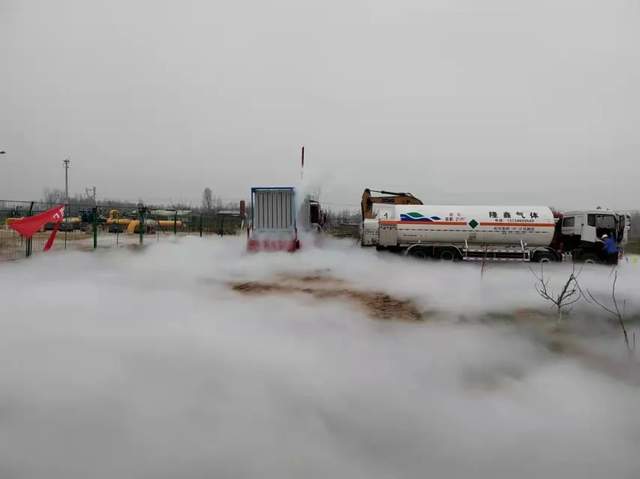

注氮封存施工作业

3月19日上午8时,在确认动火部位管线内可燃气体、氧气检测合格的情况下,氮气吹扫开始,神安管道12#阀室动火连头施工作业正式拉开帷幕。9到13时,冷切割组装调试;下午15时冷切割完成,管道封堵,多台大型吊车同时忙碌,组对焊口工作陆续开展,随着一道道动火点组对成功;19时焊接人员到达作业坑进行焊接。

经过近24小时不间断施工,20日清晨,焊口全部焊接完成;21日下午,无损检测、防腐补口补伤、回填恢复地貌等工作接续顺利完成。22日,鹿泉12#阀室至13#阀室的注氮封存工作完成。

作业施工前安全教育

中联公司对此次动火连头施工作业高度重视,周密部署,积极组织落实保障工作,严格做好施工和安全工作。中联华瑞克服不确定因素全力保障试生产前各项准备工作,全力以赴,确保工程严格按照技术方案施工。

“工程的质量安全与工程进度是相辅相成的,质量、安全做到位,保证每道工序顺利完成,工程的进度自然有保障。”动火连头总指挥肖美玉说。

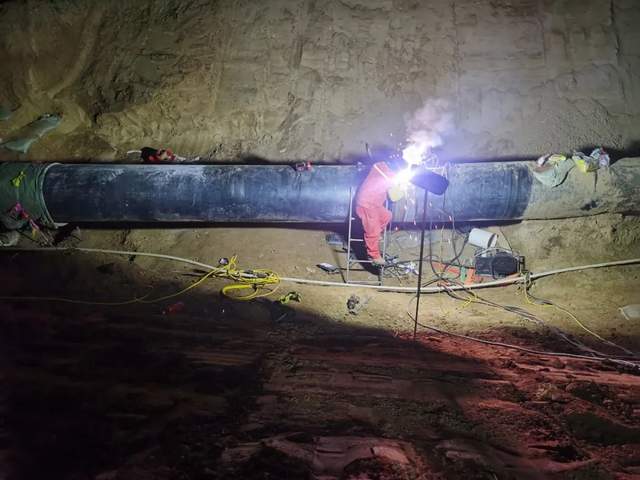

作业坑组对焊口焊接作业

神安管道(山西-河北段)鹿泉-安平段从去年11月底机械完工,具备投用条件,到今年3月初正式取得中海石油(中国)有限公司试生产许可证,开始试生产各项准备工作,近期12#阀室动火连头施工作业圆满完成,为该段全面投产打下了坚实的基础。

现场工艺流程确认

神安管道是释放中联公司非常规能源的重要渠道,自2021年7月底神安管道(山西-河北段)分段通气以来,已累计向山西、河北供气约近6亿方。

神安管道(山西-河北段)全段通气后,输气量将再创新高,为能源保供再添助力。
